更新14号线最新进展
继上回昂鹅车辆段热滑成功后
紧接着——
14号线全线完成35kV电!通!啦
- 全线完成35kV电通 -

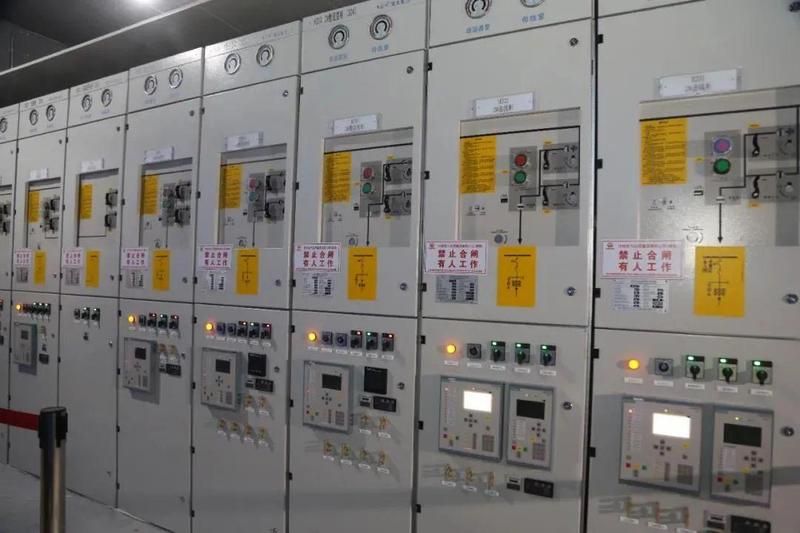

1月14日下午18时,随着地铁14号线最后一组35kV开关柜顺利合闸送电,标志着全线35kV环网电通
这为后续各专业设备调试创造了有利条件,也为全线列车空载调试及综合联调提供了有力保障
35kV“电通”意味着什么
来,仙女课堂告诉你
#“电通”是地铁建设的重要里程碑节点,分为:环网电通和接触网电通。
# 环网电通后车站的设备就有电了,便可以开始进行调试工作;接触网是地铁车辆的电力主动脉,接触网电通就可以进行热滑和动车调试了。
#“电通”意味着全线具备了电力供应条件,为后续全线“热滑”和“联调联试”奠定了基础
因此
为确保全线“电通”目标顺利实现
参建单位一路“打怪升级”
1月14日10时正式启动送电工作,各组送电人员严格遵照送电方案及倒闸操作规范,由宝龙站依次向石芽岭各站送电,送电环节衔接有序。
历时近8个小时,最终顺利实现14号线全线35kV环网电通
▲ 亮了亮了
- 14号线预计今年通车 -
地铁14号线是深圳市域快线网络中东部首条线路
起始于福田中心区岗厦北枢纽,经罗湖区、龙岗区,止于坪山区沙田站,是延伸至坪山区的首条地铁线路。
线路全长约50.34km,设车站 18 座,主变电所4 座、1 座车辆段和 1 座停车场
▲地铁14号线线路示意图(站点以实际运营为准)
车辆编组为A型车 8 节编组,采用全自动无人驾驶模式,最高设计时速 120 km/h。
▲ 萌新“小黄”
这条预计 2022年 通车的地铁线,总体进展是怎么个情况,请看
#
“ 进度条
地铁14号线
87赞
截至目前,全线区间已全部贯通,全线车站全部封顶。全线已实现长轨通,车辆段已接车。
此外,常规机电安装全面开展,设备区装修基本完成,公共区装修已经开始,系统工程有序推进中。预计春节后,开始单机单系统调试工作。
