跨越多区解救通勤#地铁建设的"KPI"#8月13日下午随着盾构刀盘破壁而出深圳地铁16号线双龙站-龙南站区间左线田心-田头站区间右线顺利贯通至此,全线共有47个区间贯通盾构掘进完成97.3%//ShenzhenMetro//◆◆双岩溶区间贯通◆◆16号线进阶|双-龙区间|岩溶区间贯通双-龙区间全长865m盾构机自龙南站小里程始发于双龙站大里程接收区间下穿龙岗大道、龙岗立交、南约河地层岩性较复杂岩溶钻孔见洞率48.63%总线岩溶率为9.14%岩溶发育等级为强发育掘进过程中极易导致盾构机栽头、侧偏、陷落等风险为克服特殊地质难题确保盾构掘进安全平稳推进16号线施工单位积极开展科研技术攻关实施标准化作业严把安全关、质量关科学决策,优化盾构机选型合理安排工期,始终坚持“全面勘察、重点加固、局部封闭”的原则积极应对岩溶强发育带来的施工困难通过采取一系列的保障措施配强配优生产资源克服工期紧、任务重、风险源多地质复杂等重重难题以零风险、零事故的优良成绩成功攻克盾构机穿越软硬不均地段岩溶段等难题优质高效实现该区间贯通双龙区间的贯通标志着全线穿越地层最复杂的岩溶区隧

跨越多区

解救通勤

# 地铁建设的"KPI" #

8月13日下午

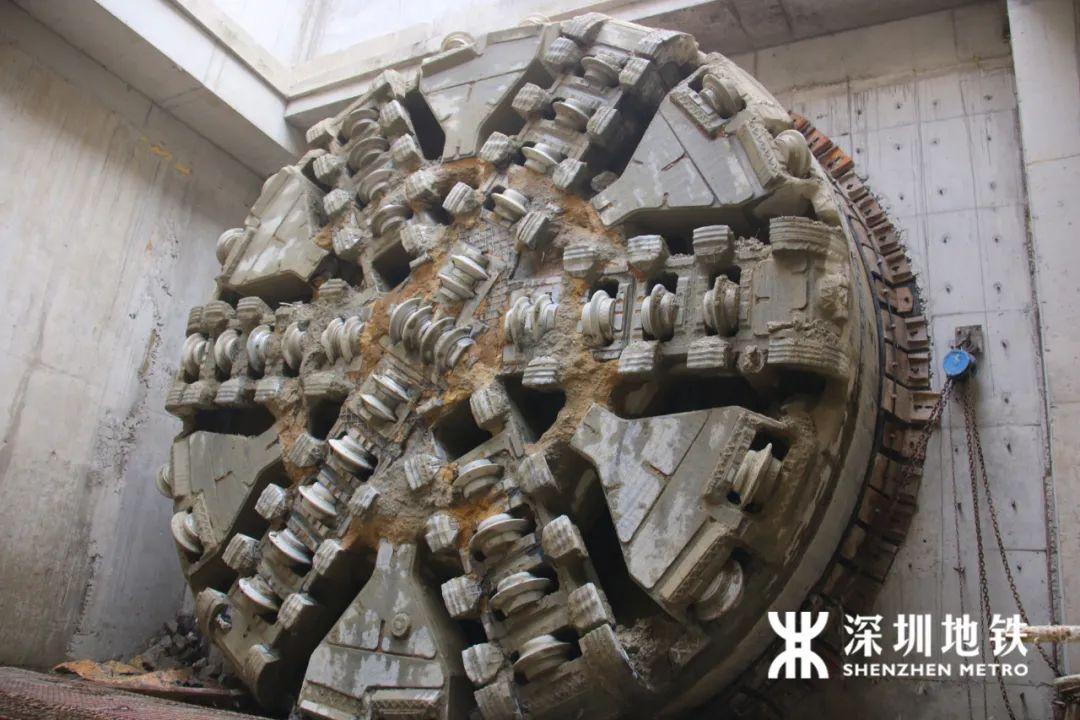

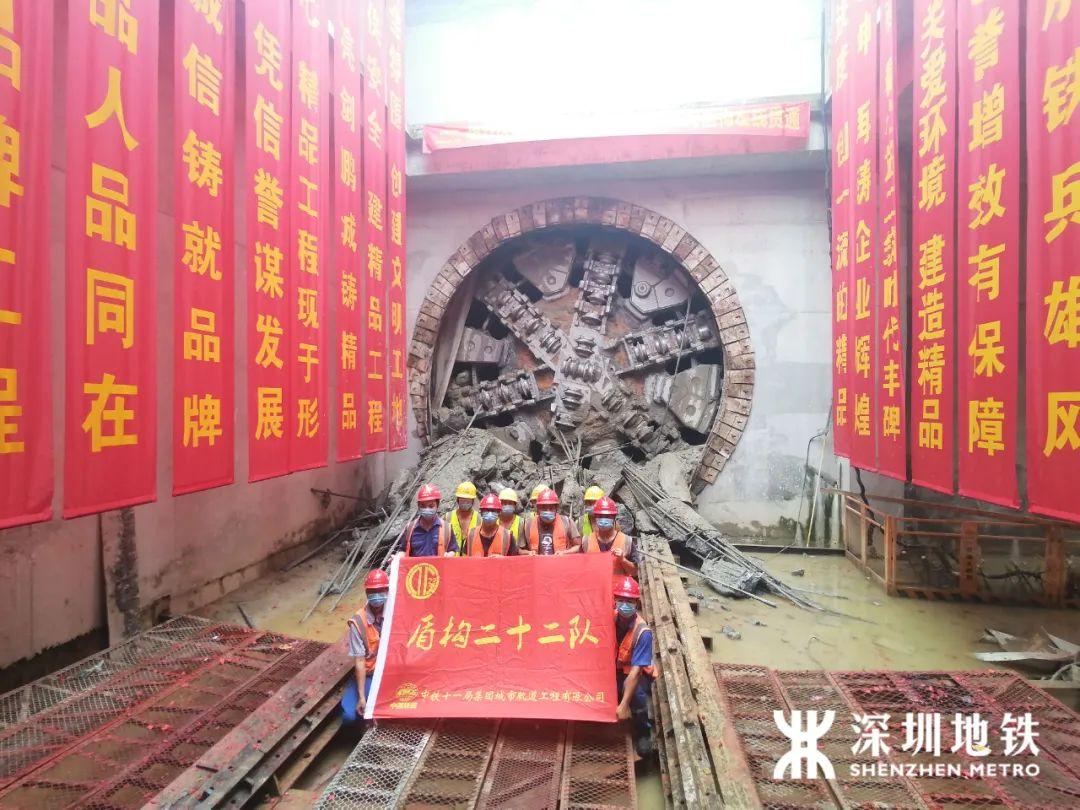

随着盾构刀盘破壁而出

深圳地铁16号线

双龙站-龙南站区间左线

田心-田头站区间右线顺利贯通

至此,全线共有47个区间贯通

盾构掘进完成97.3%

// Shenzhen Metro //

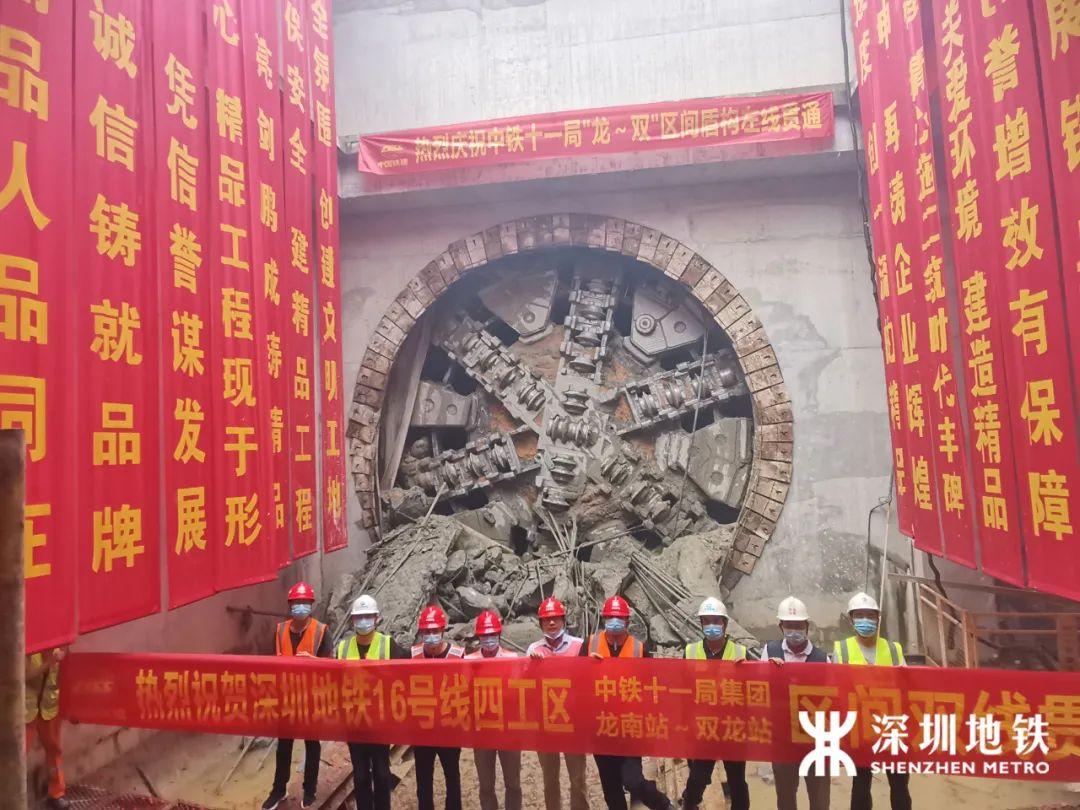

◆◆ 双岩溶区间贯通 ◆◆

16号线进阶

| 双-龙区间 |

岩溶区间贯通

双-龙区间全长865m

盾构机自龙南站小里程始发

于双龙站大里程接收

区间下穿龙岗大道、龙岗立交、南约河

地层岩性较复杂

岩溶钻孔见洞率48.63%

总线岩溶率为9.14%

岩溶发育等级为强发育

掘进过程中极易导致盾构机

栽头、侧偏、陷落等风险

为克服特殊地质难题

确保盾构掘进安全平稳推进

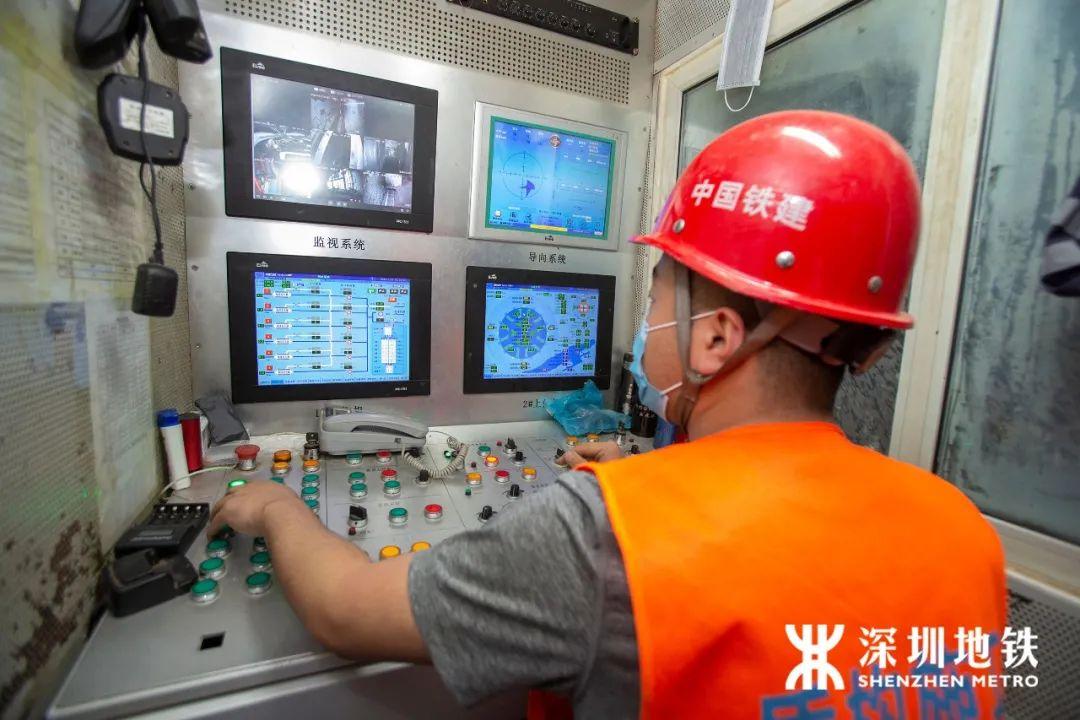

16号线施工单位

积极开展科研技术攻关

实施标准化作业

严把安全关、质量关

科学决策,优化盾构机选型

合理安排工期,始终坚持

“全面勘察、重点加固、局部封闭”的原则

积极应对岩溶强发育带来的施工困难

通过采取一系列的保障措施

配强配优生产资源

克服工期紧、任务重、风险源多

地质复杂等重重难题

以零风险、零事故的优良成绩

成功攻克盾构机穿越软硬不均地段

岩溶段等难题

优质高效实现该区间贯通

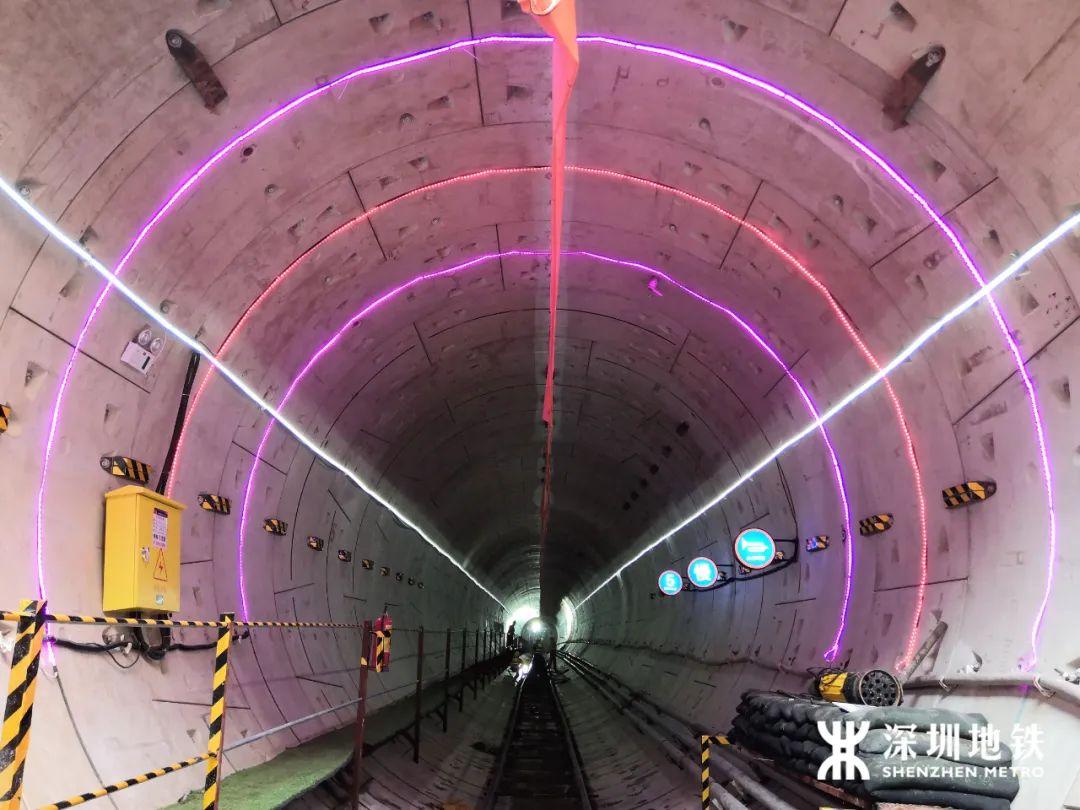

双龙区间的贯通

标志着全线穿越地层

最复杂的岩溶区隧道

又取得了一项关键性突破

双龙左线区间在施工中

针对地质风险采取预处理10余次

带压换刀5次、常压换刀8次

共更换刀具83把

| 田-田区间 |

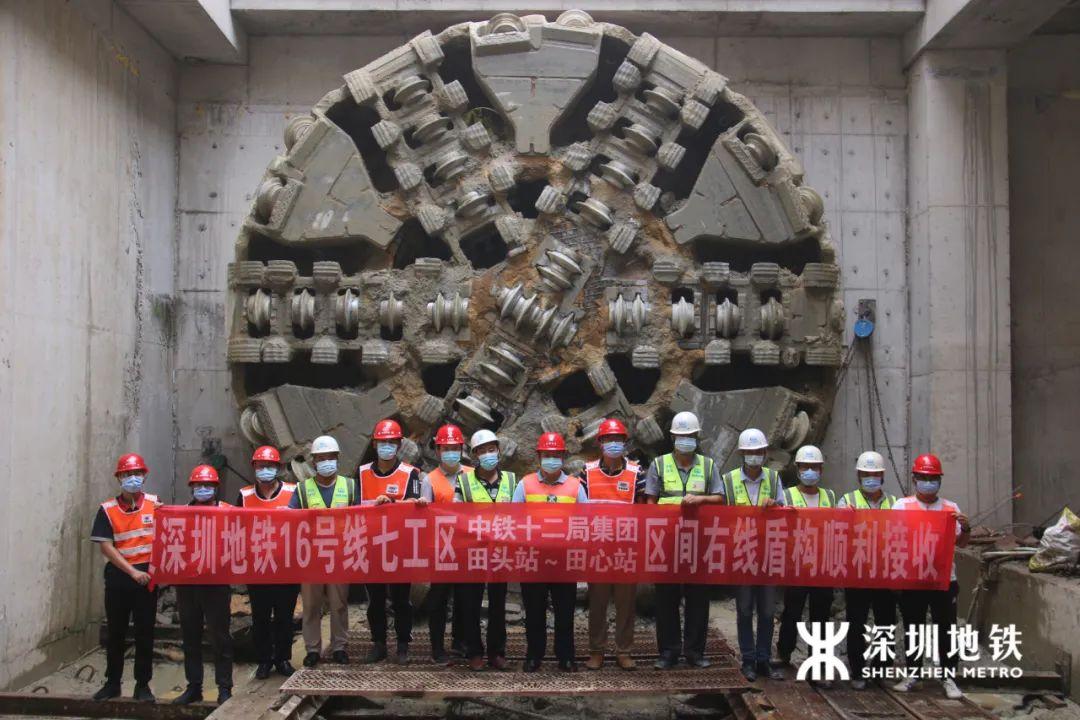

右线盾构顺利贯通

深圳地铁16号线田头站-田心站区间

右线盾构顺利贯通

田田区间采用盾构法施工

右线全长1326.5m

区间地质情况主要为粉质黏土

含砾粉质黏土、强风化页岩、强风化砂岩

强风化炭质页岩、灰岩等

地质变化比较频繁且复杂

施工难度大

盾构机于2020年9月15日始发

先后穿越民房、润丰昌厂房

石井岭~田螺坑断裂带

蒲氏宗祠、高压燃气管线和田头河

历经332天

在全体参建人员的不懈努力下

终于顺利贯通

田田区间

需穿越石井岭~田螺坑断裂带

该断裂带位于地质单元交界处

受地质构造影响,岩层较为破碎

岩性变化明显,地下水丰富

区间左线盾构掘进至462环时

突遇局部岩溶变化,盾构机遇阻

经进一步补勘

在盾构机前后共50米的范围内

新补勘发现溶洞21个

总体积9976.22m³

最大洞高12.7米

在各级领导的大力支持下

该处岩溶于2021年2月勘察结束

4月19日全部处理并检测合格

5月9日右线盾构复推

直至今天顺利贯通

为保证盾构机在完全进入土体后

姿态满足设计及规范要求

16号线施工单位提前筹划

不断优化施工方案

科学编制应急预案

提高对突发情况的应变能力和处置能力

同时通过因地制宜的设备优化

精益求精的施工管理

持续不断的技术方案调整

和不同施工参数的工艺性试验

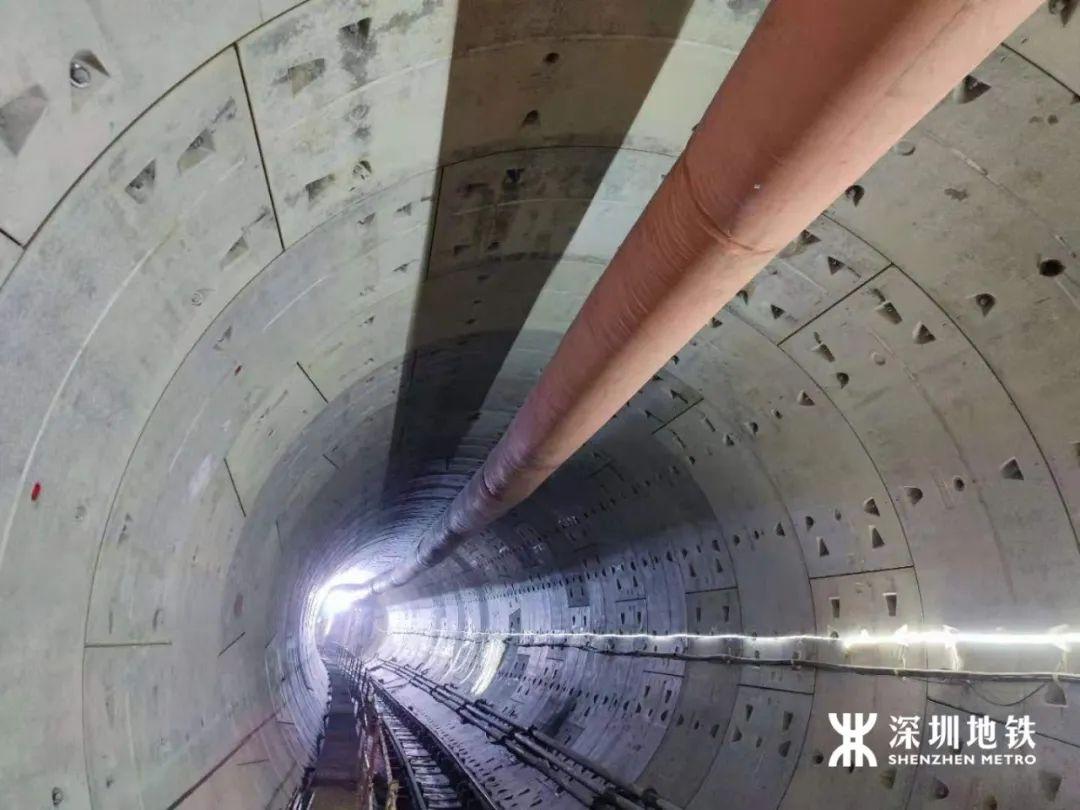

确保盾构机安全平稳推进

顺利实现区间贯通

◆◆ 跨越东部多区 ◆◆

打造湾区动脉

每天在东部通勤的小伙伴

地铁16号线可一直是心心念念

作为缓解3号线压力的重要线路

16号线对促进深圳东部的发展

也有着举足轻重的作用

| 地铁16号线一期 |

地铁16号线

全长约29.2公里

共有23座车站

(其中换乘站9座)

线路由龙岗大运站引出

途经大运新城、龙岗中心城

龙岗大道等

止于坪山田心

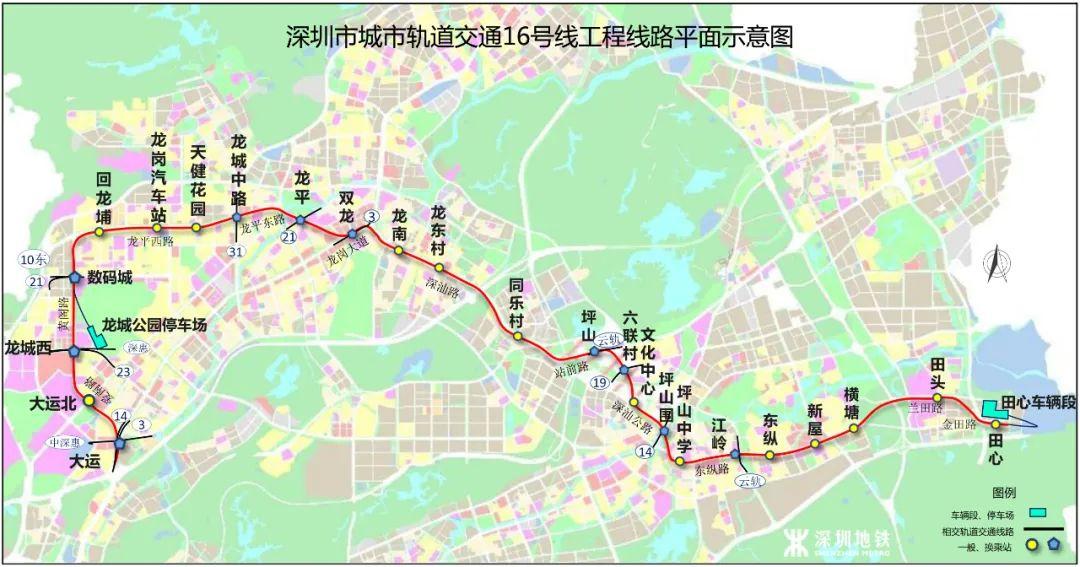

▲16号线线路示意图

(仅供参考,站点名称以实际建成为准 )

线路全长约29.2km

设车站24座

田心车辆段1处

龙城公园停车场1处

预计2023年建成通车

截至目前

16号线所有车站

主体结构全部封顶

出入口、风亭等附属结构及铺轨

装饰装修、系统设备安装

等站后工程正在全面推进

在后续施工中将进一步强化安全管理

严抓施工质量,加快施工进度

确保各项节点目标顺利实现

/

·内容来源:深铁建设·
