当前位置: 深圳新闻网首页>

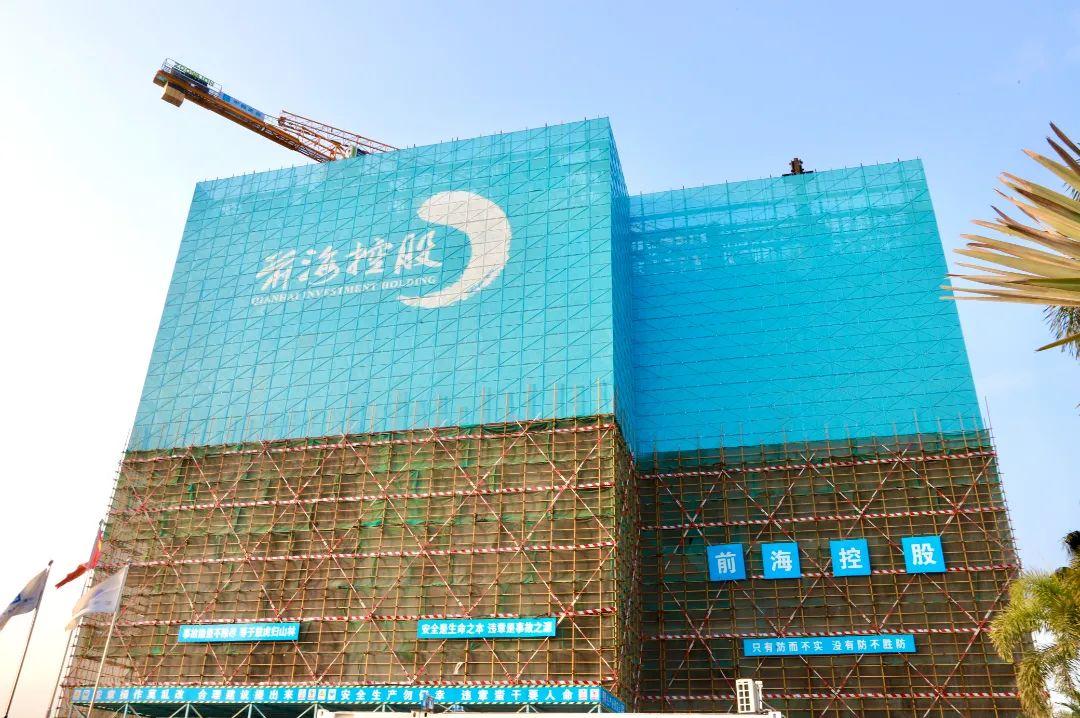

【工程战报】前海信息枢纽大厦完成最高爬架组装

【工程战报】前海信息枢纽大厦完成最高爬架组装

分享
人工智能朗读:

1月12日,随着地上9层混凝土浇筑完成,前海“新基建”标志性工程、全国首座超百米高层数据中心前海信息枢纽大厦完成深圳最高爬架组装。2021年8月30日冲出正负零以来,项目将计划管控作为高效履约核心要素,梳理主要工序流程,合理落实工序穿插,减少工作面闲置,控制关键工期节点,把握紧凑施工节奏,克服各种不利影响,达成2022年第一个目标。为加快施工进度,项目部不断优化施工组织设计,确定关键施工方案,采用大计划管理,实现各工序紧密穿插,并合理安排夜间施工,做到工期精细化管理

1月12日,随着地上9层混凝土浇筑完成,前海“新基建”标志性工程、全国首座超百米高层数据中心前海信息枢纽大厦完成深圳最高爬架组装。

2021年8月30日冲出正负零以来,项目将计划管控作为高效履约核心要素,梳理主要工序流程,合理落实工序穿插,减少工作面闲置,控制关键工期节点,把握紧凑施工节奏,克服各种不利影响,达成2022年第一个目标。

01

克服“附着式升降脚手架安装”困难

成功安装24M高架体

为当前深圳市在建工程项目中最高架体

项目塔楼采用了附着式升降脚手架作为外框施工防护体系,塔楼标准层为5.5M,爬架覆盖4.5倍层高,架体总高度达24M,安装难度高。

在核心筒区域及塔吊附着位置等施工重难点问题上,项目部通过与各专业分包的多次讨论,尝试了多种机位布置方案,并进行相应的数字模型模拟,优化了爬架机位,避免架体与支模体系及附着拉杆间的相互干涉,也避免了高空拆改,减小了安全风险。

经过一次次的模拟论证,该爬架在外观尺寸、静载变形、防坠性能、升降同步性能、超欠载、结构应力等方面顺利通过检验。

02

克服“钢筋施工节点复杂”困难

加快施工进度

保障生产质量安全

项目采用框架-剪力墙结构,标准层面积约2600㎡,钢筋含量达320t/层,劲性梁与劲性柱的钢筋施工节点复杂。在施工场地受限、各工序交叉施工、塔吊吊次量大且工期要求紧的情况下,加快施工进度,保障生产质量安全,成了摆在项目面前的一个大难题。

为加快施工进度,项目部不断优化施工组织设计,确定关键施工方案,采用大计划管理,实现各工序紧密穿插,并合理安排夜间施工,做到工期精细化管理。

03

克服“混凝土浇筑”困难

明确职责分工

实现一次性连续浇筑

项目框架柱为劲性混凝土柱,每标准层混凝土方量达1500m³,且由于塔楼钢结构先行,已安装的钢梁、钢柱限制了布料机的使用,为确保混凝土浇筑质量,实现一次性连续浇筑,项目部制定了切实可行的浇筑方案,在混凝土的供应、浇筑顺序、养护及测温等方面,明确职责分工:

●人员上,项目部加密设置混凝土振捣工人,实现管理人员网格化;

●设备上,采用2台混凝土地泵进行传送浇筑,以缩短浇筑时间;

●材料上,罐车不间断供应,确保混凝土原材料连续供应。

结束语

前海信息枢纽大厦项目总建筑面积6.87万㎡,地上18层,地下3层,高112.15米,是全国首座超百米高层数据中心,也是前海新基建标志性工程。由前海控股开发建设,中建一局集团建设发展有限公司承建。

前海信息枢纽大厦突破传统的数据中心低矮厂房模式,创新采用超高层结构作为建筑主体,通过土地集约使用,利用大数据推动资源互联互通实现智慧城市管理,构建全面网络化、深度智能化的新一代信息基础设施。该大厦建成后将配套区域冷站、邮政支局、数据中心城市运行指挥中心等多个重要功能使用,是前海“智慧城市”“数字前海”的指挥调度中心,并为前海互联网产业的聚集和发展提供强有力的支撑。

通讯员:置业开发事业部 王佐

编辑整理:胡洁贞

校审:姜媛媛 朱斌

本文由前海控股编辑整理发布,转载请注明来源

更多精彩推荐,请关注我们

[见圳客户端、深圳新闻网编辑:]
