5+5+4=?这条线实现全线35kV电通

5+5+4=?这条线实现全线35kV电通

分享
人工智能朗读:

1月14日随着最后一面35kV交流馈线断路器顺利合闸深圳地铁14号线系统设备安装工程实现全线35kV环网电通为后续系统、车站设备联调全线热滑以及列车空载调试提供了前提条件。01全线35kV环网电通电通是地铁建设的重要里程碑节点送电是整个供电系统工程的大考检验的是全程的施工安装及设备质量为确保本次送电过程万无一失,深圳地铁组织了专项送电条件验收和送电启动,中铁电气化局深圳地铁14号线项目团队指派专人盯岗现场协调。深圳地铁14号线是深圳在建轨道交通线路最长跨度最大、换乘最多、涵盖区域最广的全自动无人驾驶线路自开工以来,中国中铁坚持以全线创“中国建筑工程鲁班奖”为目标,大力推进工程数字化施工、智能建造技术,以信息化、专业化、科技化铸造精品示范工程,在现场施工中应用BIM建模技术进行变电所设备安装、夹层电缆布放等模拟建造,有效指导现场施工,提升项目智能化、数字化施工水平,同时进行了可视化技术交底

1月14日

随着最后一面35kV交流馈线断路器顺利合闸

深圳地铁14号线系统设备安装工程

实现全线35kV环网电通

为后续系统、车站设备联调

全线热滑以及列车空载调试提供了前提条件!

01

全线35kV环网电通

电通是地铁建设的重要里程碑节点

送电是整个供电系统工程的大考

检验的是全程的施工安装及设备质量

为确保本次送电过程万无一失,深圳地铁组织了专项送电条件验收和送电启动,中铁电气化局深圳地铁14号线项目团队指派专人盯岗现场协调。

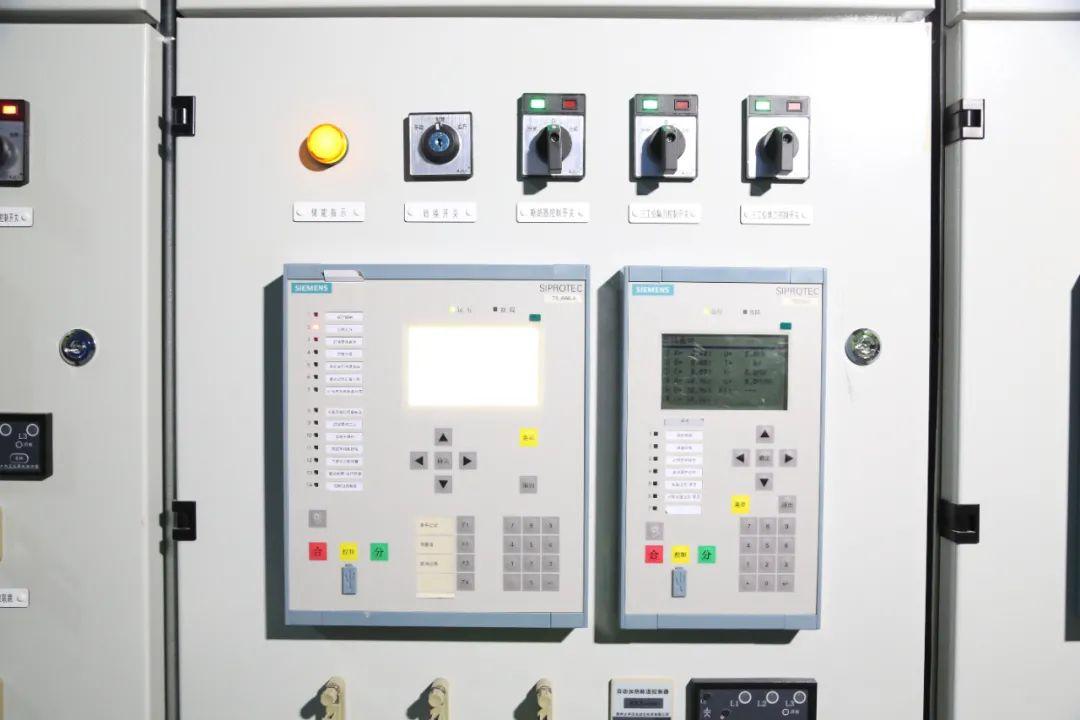

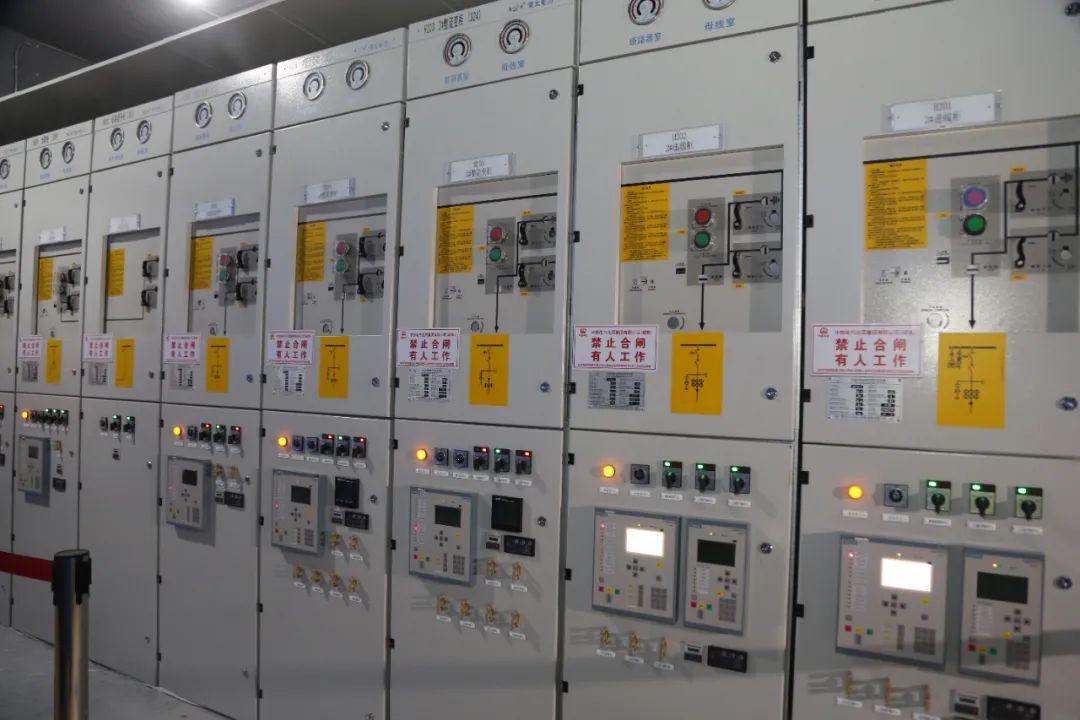

1月14日10时正式启动送电工作,各组送电人员严格遵照送电方案及倒闸操作规范,由宝龙站依次向石芽岭各站送电,送电环节衔接有序,历时近8个小时,实现14号线全线35kV环网电通。

深圳地铁14号线是

深圳在建轨道交通线路最长

跨度最大、换乘最多、涵盖区域最广的

全自动无人驾驶线路

自开工以来,中国中铁坚持以全线创“中国建筑工程鲁班奖”为目标,大力推进工程数字化施工、智能建造技术,以信息化、专业化、科技化铸造精品示范工程,在现场施工中应用BIM建模技术进行变电所设备安装、夹层电缆布放等模拟建造,有效指导现场施工,提升项目智能化、数字化施工水平,同时进行了可视化技术交底。应用供电设备运输平板及环网电缆布放装置,提高了现场机械化作业水平,为项目建设提质增效,实现“机械化换人、自动化减人”创新创效目标。

02

14号线

深圳地铁14号线

起始于福田中心区岗厦北枢纽

经罗湖区、龙岗区,止于坪山区沙田站

不仅是深圳“东进战略”的主要交通线

还是深圳东部首条地铁快线

也是延伸至坪山区的首条地铁线路

14号线路全长约50.34千米

车辆编组为A型车8节编组

最高设计速120千米/小时

设车站18座,主变电所4座

1座车辆段和1座停车场

△地铁14号线线路示意图(站点以实际运营为准)

随着14号线35kV环网电通的顺利实现

下一步

深圳地铁14号线将按照部署要求

加快推进工程建设

在确保安全生产和工程质量的前提下

预计今年年底给市民交出满意的答卷

宝们对14号线开通的期待值是多少

评论区打个分给老铁看看~

(满分100哟)

/
